Plataformas del lado de la oferta (SSP)
La plataforma del lado de la oferta, también llamada plataforma del lado de la venta, permite a los editores web gestionar sus campañas publicitarias, optimizar...
Descubre el plazo realista para construir una plataforma supply side en 2025. Aprende sobre las fases de desarrollo, requisitos de equipo, costos y alternativas a construir desde cero.
Construir una plataforma supply side desde cero suele llevar entre 1 y 2 años de desarrollo, con una planificación inicial de 4-8 semanas, el desarrollo del MVP tomando 3-6 meses y pruebas/optimización requeridas por 2-3 meses. El plazo exacto depende de la complejidad de la plataforma, tamaño del equipo, integraciones necesarias y alcance de funcionalidades.
Construir una plataforma supply side (SSP) desde cero es un esfuerzo significativo que requiere una planificación cuidadosa, recursos sustanciales y expectativas realistas sobre los plazos. El proceso de desarrollo no es una simple progresión lineal, sino un proyecto complejo y multifásico que implica numerosas consideraciones técnicas, operativas y estratégicas. Las organizaciones que contemplan esta inversión deben comprender que el plazo puede variar drásticamente según la complejidad de la plataforma, la experiencia del equipo, los requisitos de integración y los objetivos de negocio. El consenso de la industria indica que un SSP completamente funcional suele requerir entre 12 y 24 meses de esfuerzo de desarrollo dedicado, aunque esto puede extenderse más allá de dos años para soluciones empresariales ricas en funcionalidades.

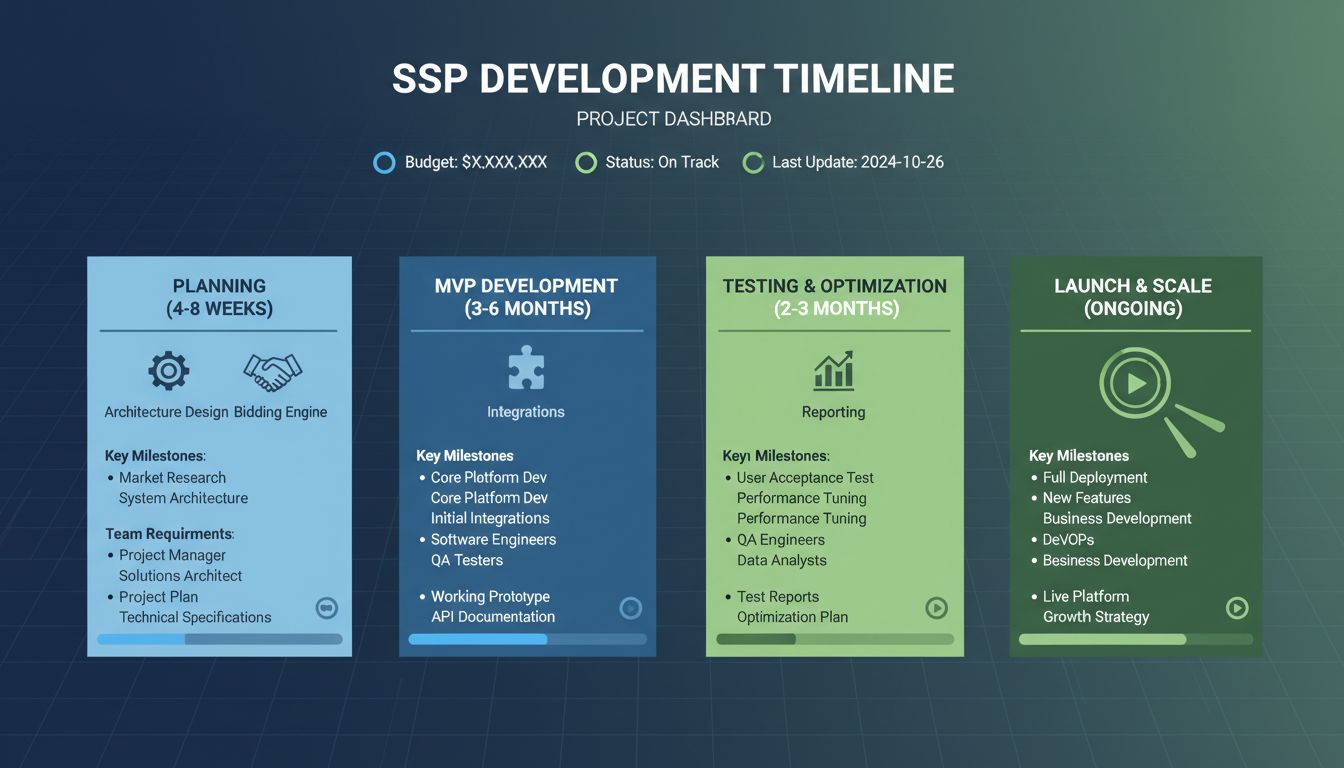

La fase de planificación inicial es crítica y no debe apresurarse, a pesar de la tentación de comenzar a programar de inmediato. Durante este periodo, tu equipo debe establecer objetivos de negocio claros, definir el alcance de las funcionalidades y diseñar la arquitectura técnica que soportará las operaciones del SSP. Esta fase implica realizar estudios de mercado, analizar plataformas de la competencia y determinar qué características son esenciales para tu mercado objetivo. El equipo de producto debe documentar la misión, establecer KPIs realistas y definir métricas de éxito que guiarán las decisiones de desarrollo a lo largo del ciclo de vida del proyecto. La planificación también incluye la asignación presupuestaria, donde normalmente las organizaciones deben comprometer entre $1.5 y $2.5 millones anualmente para infraestructura de desarrollo, salarios y costos operativos. Este trabajo fundamental previene errores costosos más adelante y asegura que todas las partes interesadas tengan expectativas alineadas sobre la dirección del proyecto y los recursos necesarios.
La fase de Producto Mínimo Viable (MVP) se enfoca en entregar la funcionalidad central que comprueba la propuesta de valor de la plataforma sin intentar construir todas las características en el lanzamiento. Durante este periodo crítico, el equipo de desarrollo debe priorizar el motor de pujas en tiempo real (RTB), una interfaz básica de gestión de campañas, un motor de pacing para control de presupuesto y capacidades fundamentales de reportes. El MVP debe soportar la integración con una o dos ad exchanges de alta liquidez para validar el modelo de negocio principal y generar ingresos iniciales. Esta fase generalmente requiere de 2 a 4 ingenieros backend/RTB, 1 a 2 ingenieros de datos, 1 desarrollador frontend y 1 a 2 especialistas DevOps trabajando en paralelo. El enfoque MVP permite a las organizaciones probar hipótesis, recopilar retroalimentación de usuarios e identificar desafíos técnicos temprano en el ciclo de desarrollo. Muchos casos exitosos de SSP han demostrado que un MVP enfocado puede desplegarse en 3-6 meses, proporcionando validación de mercado antes de invertir en características e integraciones adicionales.
Una vez que el MVP es funcional, las pruebas rigurosas se vuelven esenciales para asegurar fiabilidad, rendimiento y cumplimiento normativo. Esta fase implica pruebas de carga para simular miles de solicitudes por segundo, pruebas de precisión para verificar la lógica de pujas y alineación de reportes, validación de detección de fraude y revisiones integrales de cumplimiento de privacidad. Tu equipo debe integrar plataformas de gestión de consentimiento (CMP) para cumplir con GDPR y CCPA, implementar mecanismos antifraude y realizar evaluaciones de impacto en la protección de datos (DPIA). La optimización del rendimiento durante esta fase se enfoca en lograr latencias inferiores a 200 milisegundos en respuestas de pujas, asegurando competitividad en subastas en tiempo real. Las pruebas deben incluir pruebas de integración con múltiples ad exchanges, verificación de entrega de creatividades en diferentes formatos y validación de la precisión de reportes frente a los resultados reales de subastas. Esta fase normalmente requiere de 2 a 3 meses de esfuerzo dedicado e involucra especialistas QA, consultores de cumplimiento e ingenieros senior trabajando para identificar y resolver problemas antes del lanzamiento en producción.
La fase de lanzamiento marca el inicio del despliegue operativo, pero no es el final del desarrollo. Tras salir en vivo, tu equipo debe monitorear continuamente métricas de rendimiento, optimizar algoritmos de puja, expandir integraciones con exchanges y añadir nuevas funcionalidades según la demanda del mercado y la retroalimentación de usuarios. Las organizaciones deben prever recursos continuos para mantenimiento, actualizaciones de seguridad, mejoras en la prevención de fraude y cumplimiento con regulaciones en evolución. La fase de escalado implica expandirse de asociaciones iniciales con exchanges a una red más amplia de fuentes de demanda, implementar modelos avanzados de machine learning para optimización de pujas y añadir soporte para nuevos formatos como CTV (televisión conectada) y publicidad en audio. Muchas organizaciones subestiman los costos operativos continuos, que pueden igualar o superar a los de desarrollo inicial. La optimización continua asegura que tu SSP se mantenga competitivo y entregue máximo valor a los publishers.
| Fase de desarrollo | Duración | Tamaño del equipo | Costo estimado | Entregables clave |
|---|---|---|---|---|
| Planificación & Arquitectura | 4-8 semanas | 3-5 personas | $150,000-$250,000 | Especificaciones técnicas, hoja de ruta, plan de presupuesto |
| Desarrollo del MVP | 3-6 meses | 8-12 personas | $600,000-$1,200,000 | Núcleo de pujas, interfaz de usuario, reportes básicos |
| Pruebas & Optimización | 2-3 meses | 6-10 personas | $300,000-$600,000 | Cumplimiento, validación de rendimiento |
| Lanzamiento & Escalado inicial | 3-6 meses | 10-15 personas | $500,000-$1,000,000 | Despliegue en producción, monitoreo |
| Total primer año | 12-23 meses | Varía | $1.5-3.0 millones | SSP completamente operativo |
La inversión financiera necesaria para construir un SSP desde cero es sustancial y representa un compromiso que sólo organizaciones con grandes presupuestos de inversión publicitaria pueden justificar. Los parámetros de la industria sugieren que, a menos que tu organización tenga un gasto anual en publicidad superior a $50 millones, la economía de construir tu propio SSP puede no resultar favorable frente a otras soluciones. Los costos operativos base incluyen salarios de desarrolladores (más de $400,000 anuales para un equipo senior compacto), infraestructura cloud y almacenamiento de datos (más de $3,500 mensuales solo para datos de campañas) y gastos continuos de mantenimiento y cumplimiento. Las organizaciones también deben considerar costos ocultos como la contratación de talento especializado, bonos de retención para ingenieros clave y el costo de oportunidad de desviar recursos de otras iniciativas de negocio.
Construir un SSP con éxito requiere reunir un equipo especializado con profunda experiencia en publicidad programática, protocolos de puja en tiempo real, sistemas distribuidos y machine learning. Tu equipo debe incluir un responsable de programática/producto, 2-4 ingenieros backend/RTB con experiencia en OpenRTB, 1-2 ingenieros de datos familiarizados con plataformas de streaming como Kafka, 1 ingeniero de ML/optimización, 1 desarrollador frontend, 1-2 especialistas DevOps/SRE y 1-3 profesionales de operaciones publicitarias. Uno de los desafíos más importantes que enfrentan las organizaciones es subestimar el tiempo y esfuerzo requeridos para las integraciones. Conectarse a grandes ad exchanges como Google AdX, PubMatic, OpenX y Amazon requiere un esfuerzo de ingeniería considerable, certificaciones técnicas y mantenimiento continuo. Además, implementar verificación ads.txt, soporte para header bidding y mecanismos de detección de fraude añade mucha complejidad al cronograma de desarrollo.
Muchas organizaciones han descubierto que el mayor costo oculto es calcular erróneamente cuánto tiempo y esfuerzo se requerirá para lograr paridad de funcionalidades con los competidores establecidos. El ecosistema de publicidad programática está dominado por algunos gigantes: los 5 DSP principales capturan aproximadamente el 78% de todas las impresiones disponibles, lo que significa que un nuevo SSP puede tener dificultades para lograr suficiente liquidez y adopción de publishers a menos que pueda igualar rápidamente la escala y conexiones de publishers. Ejemplos reales demuestran que empresas como Vodafone han abandonado planes de desarrollo interno de SSP tras enfrentar el verdadero alcance de la inversión y complejidad requerida. La presión competitiva de las plataformas establecidas, combinada con la rápida evolución de los estándares y regulaciones ad tech, implica que los plazos de desarrollo suelen extenderse más allá de lo proyectado inicialmente.
Dadas las grandes exigencias de tiempo y recursos para construir un SSP desde cero, muchas organizaciones exploran enfoques alternativos que ofrecen un time-to-market más rápido y menor inversión inicial. Las soluciones SSP white-label proveen un punto medio entre construir completamente in-house y usar una plataforma de terceros, permitiendo a las organizaciones rebrandear y personalizar una plataforma existente en semanas en lugar de años. Este enfoque elimina el ciclo de desarrollo de varios años y aún proporciona amplias capacidades de personalización y control sobre el roadmap del producto. Las soluciones white-label suelen costar significativamente menos que construir desde cero, con despliegues posibles en 2-3 semanas comparados con 12-24 meses de desarrollo personalizado.
Otra alternativa viable es subcontratar a empresas especializadas en desarrollo AdTech que ya cuentan con experiencia y frameworks de desarrollo acelerado. Estas firmas pueden aprovechar componentes preconstruidos, patrones arquitectónicos establecidos y equipos experimentados para reducir significativamente los plazos de desarrollo. Las organizaciones también pueden considerar un enfoque híbrido, comenzando con una solución white-label e incorporando componentes personalizados a medida que su negocio crece y sus requerimientos se vuelven más claros. Este enfoque por fases permite entrar al mercado rápidamente, validar el modelo de negocio y tomar decisiones informadas sobre futuras inversiones en desarrollo personalizado.
Las organizaciones que consideren el desarrollo de un SSP deben evaluar cuidadosamente si la inversión se alinea con sus objetivos de negocio y capacidad financiera. El plazo realista de 12-24 meses, combinado con costos anuales de $1.5-3.0 millones, significa que sólo aquellas con presupuestos publicitarios sustanciales y compromisos estratégicos a largo plazo deberían optar por un desarrollo personalizado. El proceso requiere reunir equipos especializados con experiencia profunda en publicidad programática, implementar arquitecturas técnicas complejas y mantener inversión continua en optimización y cumplimiento. Para la mayoría de las organizaciones, explorar soluciones white-label o asociarse con empresas especializadas en desarrollo AdTech ofrece un camino más práctico para lanzar un SSP de manera rápida y rentable. La decisión de construir, comprar o asociarse debe basarse en un análisis exhaustivo de los requisitos del negocio, recursos disponibles, posicionamiento competitivo y metas estratégicas a largo plazo.
No gastes años construyendo infraestructuras complejas. PostAffiliatePro ofrece gestión de afiliados de nivel empresarial con resultados comprobados. Comienza en días, no en años.
La plataforma del lado de la oferta, también llamada plataforma del lado de la venta, permite a los editores web gestionar sus campañas publicitarias, optimizar...
Descubre cómo las SSP generan ingresos mediante comisiones, cargos por transacción, servicios premium y monetización de datos. Conoce el modelo completo de ingr...
Descubre qué hacen las plataformas del lado de la oferta, cómo funcionan las SSP en la publicidad programática y por qué son esenciales para la optimización de ...
